$11,574,000

Importe del contrato
5,300

Longitud de la tubería principal de agua instalada

Ámbito de aplicación

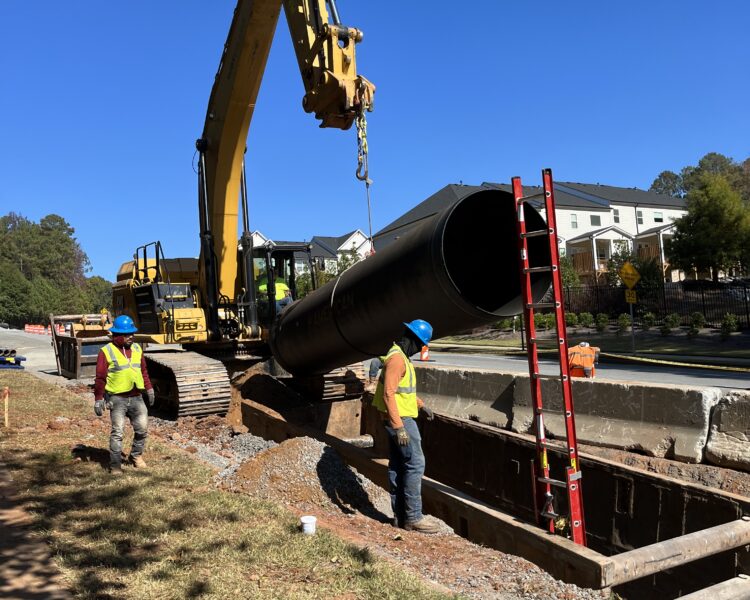

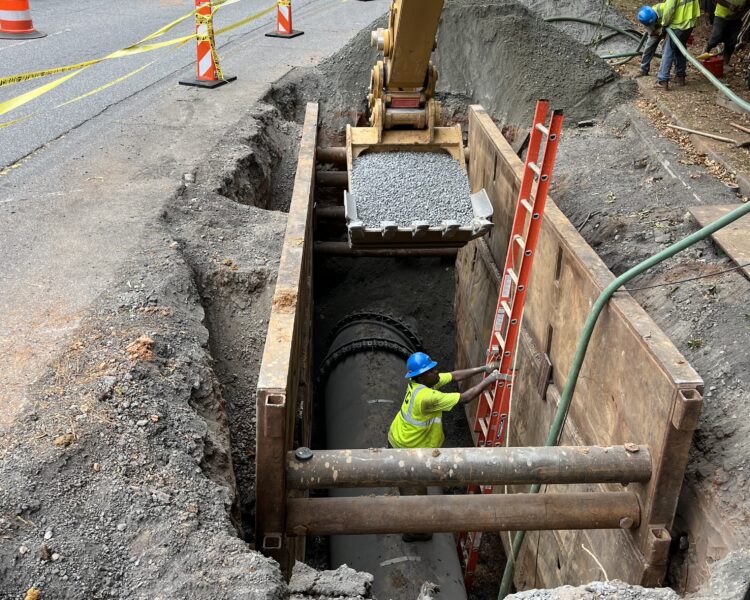

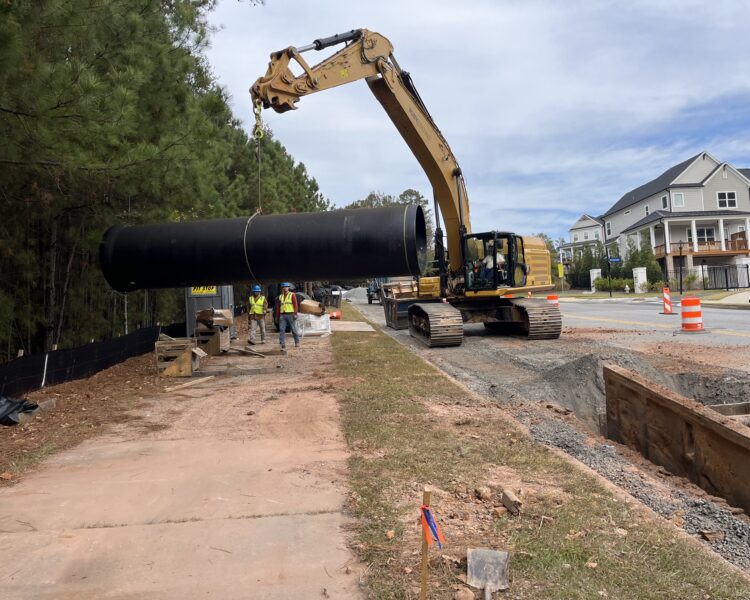

Diseño, instalación y puesta en servicio de 1.615 metros lineales de tubería principal de agua de 122 cm de diámetro, reubicada desde la servidumbre de paso de la GA 400 hasta el lado oeste de Old Alabama Road, en un tramo que se extiende desde el río Chattahoochee hasta la intersección de Market Boulevard y Raintree Drive. Ruby-Collins llevó adelante este proyecto, galardonado por ENR, desde los documentos preliminares (30 %) hasta los planos definitivos para la construcción (100 %), gestionando la obtención de permisos a través de cinco entidades distintas y coordinando los materiales suministrados por el propietario durante todo el proceso de diseño y construcción.

Las obras incluyeron la fracturación y retirada de rocas, la excavación de un túnel bajo una alcantarilla pluvial de 3 metros cuadrados sin interrumpir el servicio, el traslado de un desagüe pluvial de 152 cm de diámetro desde una alcantarilla circular situada en la calzada a un canal abierto adyacente a la carretera, y la restauración de la ribera del río Chattahoochee en coordinación con el Servicio de Parques Nacionales. Las actividades de divulgación y comunicación con la comunidad garantizaron la participación de las partes interesadas a lo largo de todo el proyecto.

La nueva tubería de 48 pulgadas se sometió a pruebas hidrostáticas, desinfección y puesta en marcha antes de entrar en servicio. Un desvío de cierre de línea con flujo continuo permitió la conexión de la tubería de 48 pulgadas sin interrumpir el servicio de la tubería de impulsión, lo que supuso el desmantelamiento de aproximadamente 5.000 pies lineales de la tubería de agua existente de 48 pulgadas mediante lechada celular. Este complejo proyecto de reubicación logró retirar infraestructuras hidráulicas críticas del corredor de la autopista sin interrumpir el servicio a los clientes.

Retos únicos

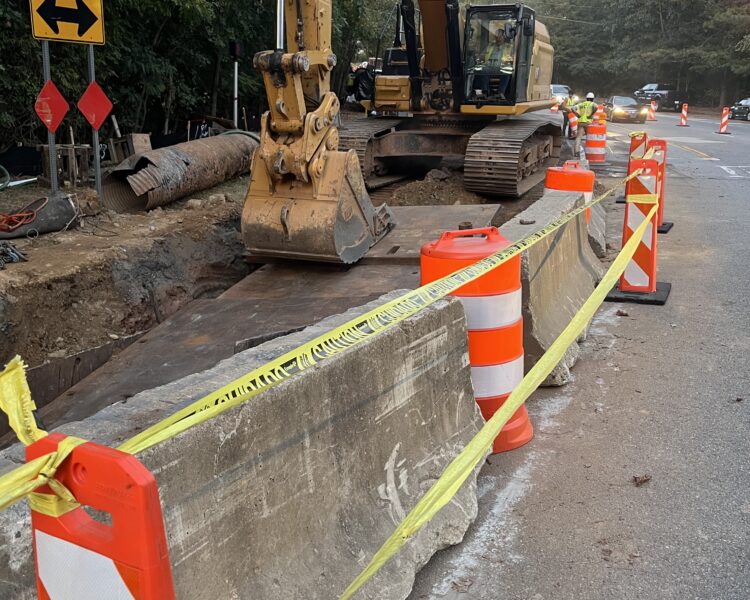

El proyecto se enfrentó a varios retos singulares a lo largo de la construcción. Los prolongados periodos de lluvias intensas afectaron a las condiciones de la obra y a la productividad, lo que obligó a realizar constantes ajustes en el calendario y a gestionar el agua. Además, los equipos se encontraron con conflictos relacionados con redes de servicios públicos no señalizadas, lo que generó problemas imprevistos de coordinación y seguridad en un corredor ya de por sí estrecho.

Entre las complicaciones adicionales cabe destacar una avería en la tubería de impulsión existente, que requirió una intervención inmediata para mantener el servicio, así como la presencia de suelos contaminados que exigieron un tratamiento y una eliminación especializados. En conjunto, estos factores aumentaron la complejidad general del proyecto y prolongaron el calendario de obras.
